本文将完整研究内容拆分为上下两篇连续发布,上篇聚焦项目背景、监管属性、招标与合同合法边界、电力与建设服务双重监管框架。
本篇接续解读许可环保并网运营门槛、项目融资视角下合同可执行性,并给出中资企业落地十大合规核查建议,形成从前端投标、结构设计到许可运营、融资闭合的全链条法律观察与实务指引。
五、许可、环保、并网与运营前提条件:项目建成与项目可运营是两个层面
(一)电力供应经营许可、运行适格证书、并网批准和购售电协议前提条件构成四重运营门槛
对于大型光伏项目而言,商业运行是一种法律状态。项目从开工到并网,再到商业运行,并不只是时间节点推进,而是多个监管前提逐项闭合的过程
首先,电力供应经营许可决定项目是否有权从事发电和供电业务。其次,运行适格证书决定相关电力设施是否具备投入运行的法定技术条件。再次,并网批准和接入安排决定项目是否真正具备向系统送电的能力。最后,若项目进入购售电协议框架,则合同项下各项先决条件是否满足,也会直接决定项目能否进入商业运行状态。
从银行角度看,真正关键的问题,是这些前提条件是否已经形成真实、有效、可验证的文件闭合。否则,项目即便完成实物建设,也可能因无法满足商业运行前提而陷入工程完成但法律上无法投运的状态。
(二)环境审批是地面光伏的底层门槛,漂浮式光伏还涉及水域与库区监管
大型地面光伏项目通常需要在环境影响评价、环境批准和相关建设前置手续方面形成完整链条。很多国际融资项目同时要求环境与社会影响评估、环境与社会行动计划或其他环境社会标准文件,但这些国际融资标准的法律性质,是补充性要求;印尼本地环境批准的法律性质,是项目合法开工的法定前提。项目能否合法开工,取决于是否完成印尼法下的环境审批要求。
对于漂浮式光伏项目,监管难度通常更高。其法律问题会进一步延伸至水域利用、库区管理、大坝安全、运行协调、主管部门许可及空间利用边界等问题。漂浮式项目的核心法律审查内容,是项目能否在特定水域、以特定方式、在不影响既有功能和安全管理的前提下实施建设与运行。
(三)施工许可和劳工合规审查应当延伸至实际施工现场
大型项目的合规审查不能停留在项目公司层面,还必须进一步追踪到施工链条本身。谁负责土建,谁负责安装,谁负责设备吊装,谁负责电气调试,谁负责现场管理,相关实体是否具备相应许可和人员资质,外籍人员是否取得合法用工批准,这些问题都直接关系到项目实施阶段的监管安全性。
对于中资企业而言,常见误区是认为只要境外设备供货和技术服务合同安排妥当,境内施工合规就可以完全交由本地合作方解决。实际上,监管机关、购电方和贷款人在审查项目可融资性时,越来越关注实际施工责任与持证状态是否一致。任何名义主体和实际履约主体不一致的安排,都可能在后期转化为行政处罚风险、保险理赔障碍或合同索赔争议。
(四)本地内容要求已经成为结构、采购与融资的共同约束
在印尼新能源项目中,本地内容要求TKDN从来不只是一个采购比例问题。它会影响设备选择、工程分工、合同价包、里程碑付款、验收安排,甚至直接影响项目是否能够按计划实现并网和商业运行
对总承包商和供应商而言,本地内容要求风险的关键,在于项目是否已经针对组件、逆变器、支架、电缆及系统集成形成可执行的本地化路径,是否已经为认证时间、替代采购、供应商变更和成本转移机制预留安排。如果本地内容要求仅停留在招标文件或商务承诺层面,而未真正被嵌入合同和采购方案中,那么最终受影响的,将是整个项目的并网进度、付款节奏和融资可接受性。
六、项目融资视角下的合同可执行性:银行关注的核心问题
(一)贷款人关注的是责任链是否可识别、可接管、可持续
项目融资并不排斥多层合同结构,银行也并不当然偏好单一总承包模式。贷款人真正关心的是:如果项目公司违约、承包商延误、设备供应出现重大缺陷,贷款人能否通过直接协议、权利让与、补救期限和介入权机制及时介入并维持项目继续推进。
因此,一个结构是否具备银行可接受性,关键不在于合同数量,而在于以下问题是否清楚:谁是对外总责主体;谁控制核心设备与知识产权;谁持有关键许可;谁可以在违约后被替换;替换后是否仍满足印尼监管要求;项目文件是否允许贷款人介入;合同转让或债务更新是否已取得必要同意。
如果这些问题没有在招标阶段和签约阶段提前处理,那么即便合同文本看似齐全,项目也很难实现真正意义上的融资闭合。
(二)直接协议、权利让与和介入权安排应当服从印尼强制监管
在印尼法下,直接协议、合同权利让与、违约补救和贷款人介入安排原则上具有结构空间,但其适用前提始终是:任何介入后的替代主体仍须满足印尼关于电力、施工、环保、劳工、本地内容和公司授权的强制性要求。
也就是说,介入权的法律功能,是维持项目连续履约和资产可控性。如果替代承包商不具备所需资质,或者替代项目控制人无法满足既有许可体系,则贷款人介入虽然可能在文本上成立,但在实操中仍然难以落地。
(三)适用法律与仲裁条款设计的目标,是兼顾中立性与执行效率
大型跨境项目中,部分境外供货或境外总承包安排采用外国法和境外仲裁并不罕见;但对于印尼境内施工、许可、并网、税务、用工等事项,印尼强制性规则始终具有优先适用效力。
因此,在结构设计上,通常更稳妥的思路是:对境内总承包、施工实施、许可协作、现场责任等内容,优先采用更利于印尼本地执行的法律安排;对境外设备供货、境外交付、境外担保等部分,可根据税务、融资和供应链需求保留一定的外国法空间。同时,涉及印尼实体的核心项目文件,应充分考虑印尼语版本及其一致性问题,以降低后续效力争议。
七、对中国投资者的关键影响与合规建议

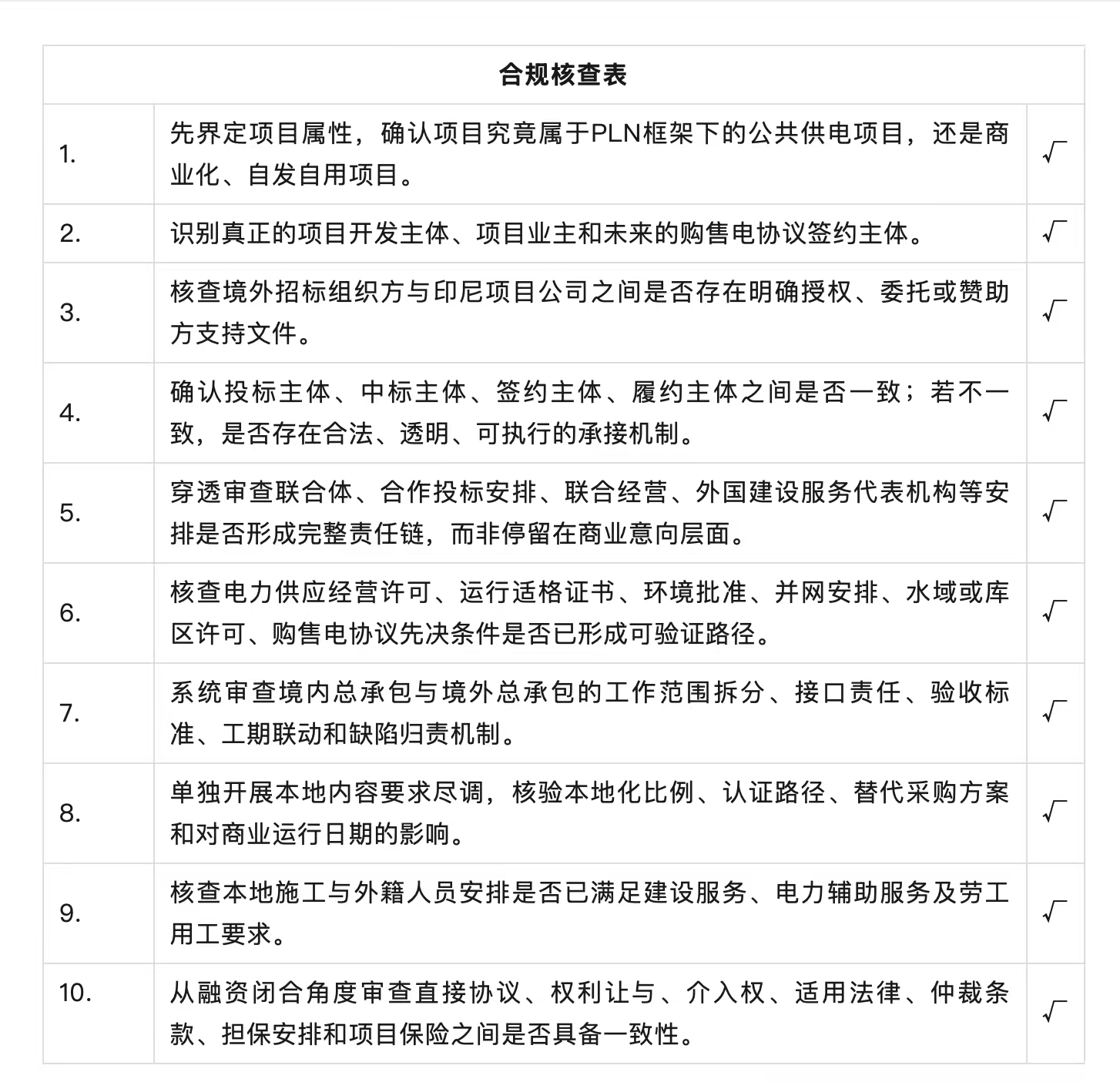

结合当前市场实践,建议中国投资人、投标人、总承包商、设备供应商、融资机构及法务团队,在投标和签约前重点完成以下十项核查:

对于中资企业而言,需要重点警惕的是项目交易结构、许可路径、施工安排和融资文件彼此之间是否存在断裂。一旦结构解释不通、许可状态不清、责任主体不稳,即使项目具备商业价值,也可能在签约、开工、并网或放款阶段暴露实质性障碍。
印尼大型光伏项目的法律风险,通常是结构风险、监管风险、合同风险和融资风险的叠加结果。一个项目能否顺利从前端招标走向后端商业运行,取决于各层安排是否能够被监管机关、购电方和贷款人同时接受。
对于中国企业而言,参与此类项目时应当坚持一个核心判断标准:项目结构是否经得起穿透审查,关键许可是否能够被文件验证,合同安排是否能够在争议中真正执行,融资工具是否能够在违约情形下继续维持项目可控。
归根结底,印尼大型光伏项目的成败,往往取决于四个关键词:结构可解释、许可可验证、合同可执行、融资可接受。
原标题:德恒印尼法律简报24|印尼大型光伏项目投标结构、总承包合同安排与监管合规风险(下篇)
来源:印象尼海律航
特别声明:本文由德恒律师事务所律师原创,仅代表作者本人观点,不得视为德恒律师事务所或其律师出具的正式法律意见或建议。
