在泰国设厂并非“落地即开工”,尤其在环保合规方面,环境影响评估(Environmental Impact Assessment, EIA)许可是多数工业项目绕不开的关键环节。作为长期服务中资企业在泰投资的法律顾问,我们结合实务经验,就EIA制度的核心要点、常见误区及应对策略进行系统梳理,以期为投资者提供实操参考。

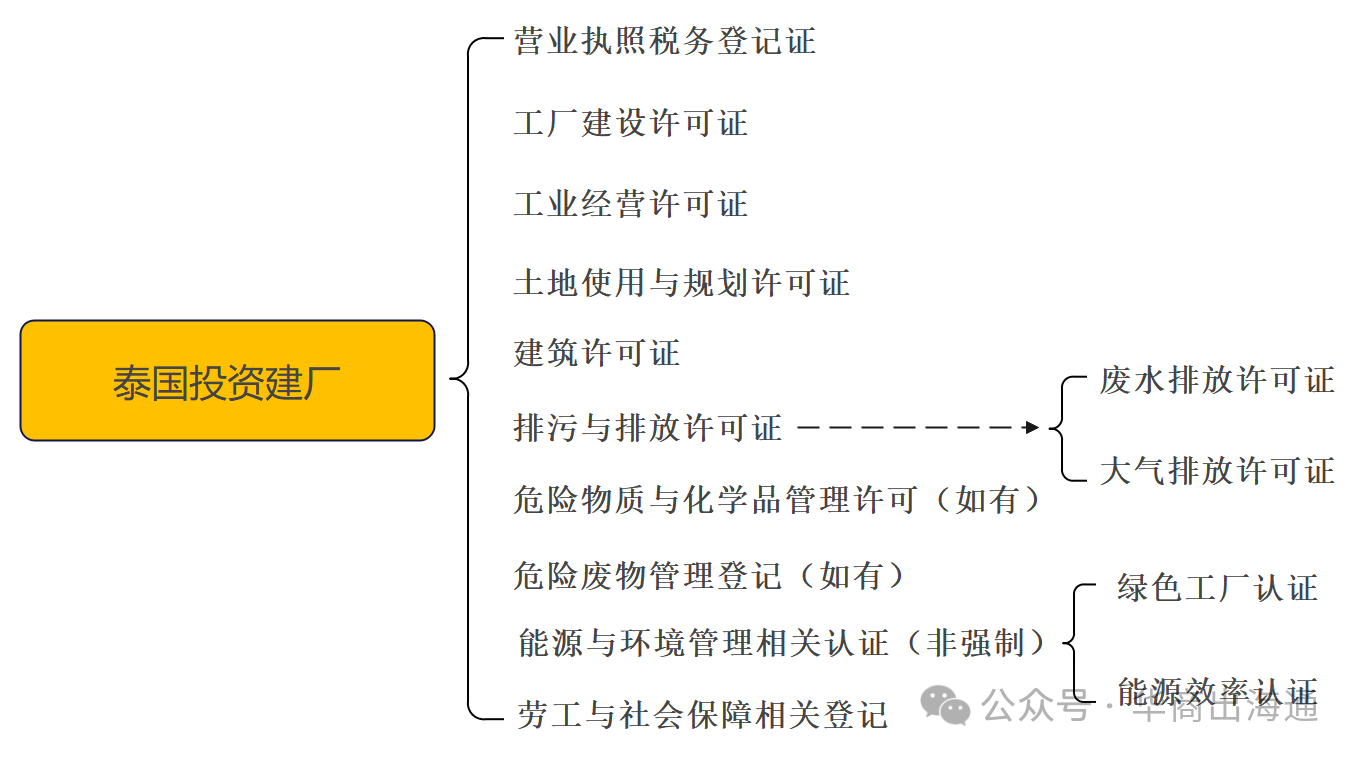

一、泰国投资建厂需要取得的许可及/或证照

二、什么是EIA?哪些项目必须申请?

EIA(环境影响评估)是泰国《环境保护法》(Enhancement and Conservation of National Environmental Quality Act, B.E. 2535)确立的一项强制性前置审批程序,旨在评估拟建项目对环境可能造成的影响,并提出减缓措施。

 根据泰国自然资源与环境部(MNRE)发布的《需提交EIA的项目类型清单》,以下类型的工厂或设施必须在开工建设前取得EIA许可

  • 占地面积≥20莱(约32,000平方米)的工业区或工厂;
  • 涉及特定高污染行业(如化工、电镀、造纸、皮革、冶炼、石化等);
  • 日废水排放量≥500立方米;
  • 使用危险物质超过规定阈值;
  • 位于生态敏感区(如水源保护区、国家公园周边等)的项目。

实务提示:即使项目规模未达法定标准,若地方政府或社区强烈关注,主管机关仍可能要求补充环评。建议在选址阶段即开展初步合规筛查。

 3、EIA审批流程:耗时长、环节多

 EIA审批由泰国自然资源与环境政策规划办公室(ONEP)主导,典型流程包括:

  • 委托有资质的咨询机构编制EIA报告(通常需3–6个月);
  • 公众听证会(Public Hearing):必须在项目所在地举行,收集社区意见;
  • 专家委员会技术审查(Technical Review);
  • ONEP正式审批(批准、附条件批准或驳回)。

整个流程通常需6–12个月,复杂项目甚至更久。若公众反对强烈或数据不完整,可能被退回补充材料,进一步延长周期。

案例分享:某中资电池厂因未提前与村民沟通,在听证会上遭遇集体抗议,导致EIA被搁置近一年。后通过聘请本地NGO协调、优化废水处理方案,才最终获批。

 4、常见法律风险与应对建议

(一) 风险1:未批先建=重大违法

 在未取得EIA许可前动工,不仅面临停工、罚款(最高可达100万泰铢),还可能被追究刑事责任。2023年,一家越南企业在罗勇府因“抢建”被法院判处罚金并强制拆除部分厂房。

 建议:严格遵循“先批后建”原则,将EIA时间纳入整体项目进度表。

(二)风险2:EIA内容与实际运营不符

部分企业为加快审批,在EIA报告中“美化”工艺或低估排放量。一旦投产后被查出不符,将被责令整改、暂停运营,甚至吊销执照。

建议:

  • 确保EIA数据真实、可执行;
  • 保留完整的设计文件与环评底稿,以备后续核查。

(三)风险3:忽视社区关系管理

泰国法律赋予公众参与EIA的权利。若忽视当地居民诉求,极易引发抗议、诉讼,甚至演变为政治事件。

建议:

  • 提前开展社区沟通,解释项目环保措施;
  • 聘请本地顾问协助组织听证会;
  • 考虑设立社区发展基金或就业优先政策,建立信任。

 5、EIA之外:还需关注哪些环保合规?

除EIA外,泰国工厂还需办理:

  • 排污许可证(Wastewater & Air Emission Permits);
  • 危险废物管理登记;
  • 年度环境监测报告提交;
  • 若涉及温室气体排放,未来可能纳入碳管理框架。

此外,泰国正推动“绿色工厂认证”(Green Factory Label),虽非强制,但有助于提升企业形象、争取税收优惠。

在ESG(环境、社会、治理)日益成为全球投资硬指标的今天,环保合规已从“被动应付”转向“主动战略”。中资企业尊重东道国法律、融入本地生态、践行可持续发展,不仅是规避风险的底线,更是赢得市场信任、实现长期扎根的关键。

为响应国家关于进一步完善海外综合服务体系的号召,华商律师事务所推出“出海通小程序”,将华商律师成熟的海外合作伙伴资源进行有效扩容,赋能中国企业出海浪潮,让中国企业出海获得可靠的服务机构供应商;出海通小程序兼具国际视野与本土智慧,由各国别/地区华语律师领衔,覆盖全球82个国家和地区,为企业出海提供财、法、商、税综合服务。点击如下链接,进入出海通:

来源:华商出海通
